Data Prestasi Loji Penjanaan Tenaga Elektrik Di Semenanjung Malaysia (Suku tahun pertama 2012)


1. Jumlah Tenaga Elektrik (nett) yang dijana oleh TNB & IPP bagi Suku Tahun Pertama (Q1) 2012

1-01

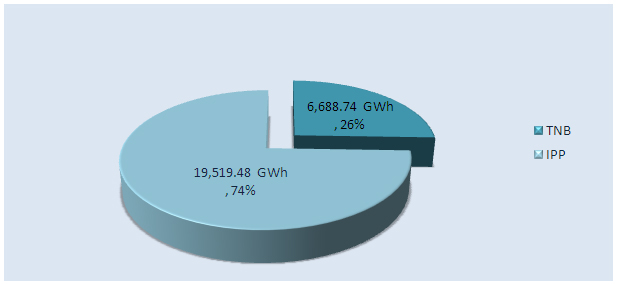

{tip Info::Graf menunjukkan bagi suku tahun pertama, secara keseluruhan IPP menyumbang 74% daripada jumlah tenaga elektrik yang dijana untuk Semenanjung Malaysia. Secara dasarnya, faktor ini disebabkan oleh Loji Penjanaan Arang Batu dan kebanyakan Loji Penjanaan Kitar Padu yang bertindak sebagai base load dimiliki oleh IPP. Kedua-dua loji penjanaan ini menyumbang 93% daripada jumlah tenaga elektrik yang dijana pada suku tahun pertama 2012.} licensee1{/tip}

2. Kecekapan Thermal bagi Loji-Loji Penjanaan TNB & IPP bagi Suku Tahun Pertama (Q1) 2012

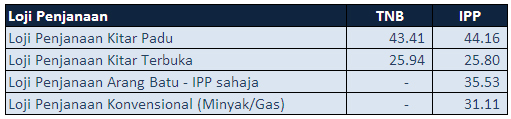

2-01

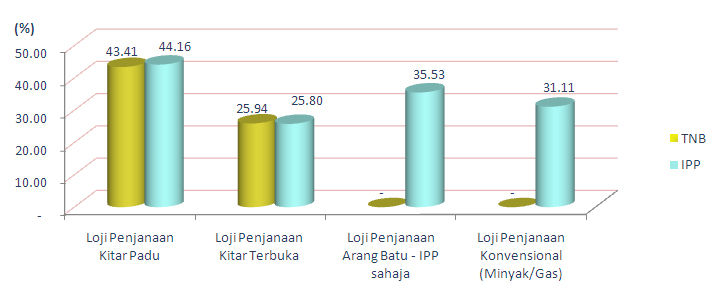

{tip info::Graf menunjukkan kecekapan termal bagi setiap jenis loji penjanaan berdasarkan Higher Heating Value (HHV). Bagi suku tahun pertama 2012, kecekapan termal bagi setiap loji penjanaan sama ada IPP ataupun TNB berada pada paras yang amat memuaskan. Secara prinsipnya, Loji Penjanaan Kitar Padu mempunyai kecekapan termal yang paling tinggi berdasarkan sistem operasinya yang lebih cekap. Bagi suku tahun pertama, Loji Penjanaan Konvensional milik TNB tidak beroperasi}2-02-a{/tip}

3. Purata Faktor Kesediaan Setara Loji (EAF) bagi Loji-Loji Penjanaan TNB & IPP bagi Suku Tahun Pertama (Q1) 2012

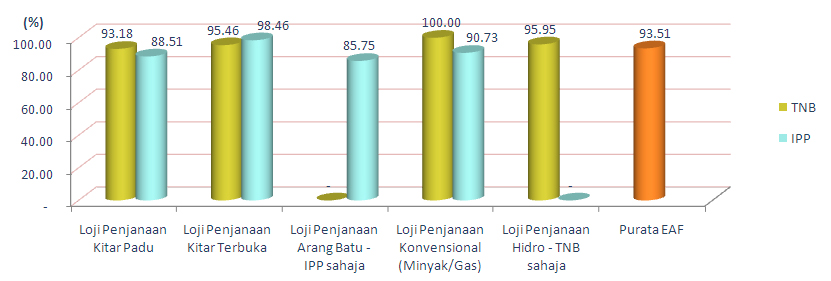

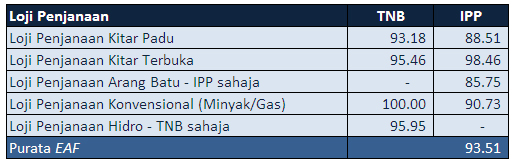

3-01

{tip info::Graf menunjukkan Faktor Kesediaan Setara Loji (EAF) bagi suku tahun pertama 2012. Secara keseluruhannya, purata EAF bagi suku tahun pertama menunjukkan prestasi yang amat baik iaitu 93.51%. Beberapa insiden henti tugas terancang dan henti tugas tidak terancang berlaku dan memberi impak kepada EAF.}3-02-a{/tip}{tip info::Graf menunjukkan Faktor Kesediaan Setara Loji (EAF) bagi suku tahun pertama 2012. Secara keseluruhannya, purata EAF bagi suku tahun pertama menunjukkan prestasi yang amat baik iaitu 93.51%. Beberapa insiden henti tugas terancang dan henti tugas tidak terancang berlaku dan memberi impak kepada EAF.}

{/tip}

4. Purata Faktor Henti Tugas Terancang (EPOF) bagi Loji-Loji Penjanaan TNB & IPP bagi Suku Tahun Pertama (Q1) 2012 Purata Faktor Henti

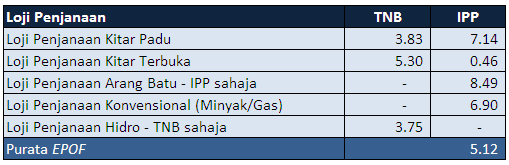

4-01

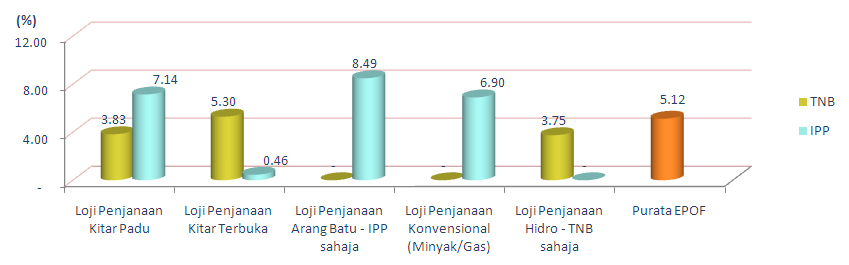

{tip info::Secara keseluruhannya, Purata Faktor Henti Tugas Terancang (EPOF) bagi suku tahun pertama 2012 berada pada tahap 5.12%. Bagi suku tahun pertama 2012, terdapat aktiviti Major Overhaul di Stesen Janakuasa Kapar (GF3), minor inspection di Stesen Janakuasa GB3 serta pembaharuan sijil CF bagi HRSG di Stesen Janakuasa Prai.}4-02{/tip}{tip info::Secara keseluruhannya, Purata Faktor Henti Tugas Terancang (EPOF) bagi suku tahun pertama 2012 berada pada tahap 5.12%. Bagi suku tahun pertama 2012, terdapat aktiviti Major Overhaul di Stesen Janakuasa Kapar (GF3), minor inspection di Stesen Janakuasa GB3 serta pembaharuan sijil CF bagi HRSG di Stesen Janakuasa Prai.}

{/tip}

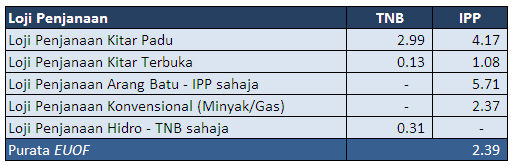

5. Tugas Tidak Terancang (EUOF) bagi Loji-Loji Penjanaan TNB & IPP bagi Suku Tahun Pertama (Q1) 2012

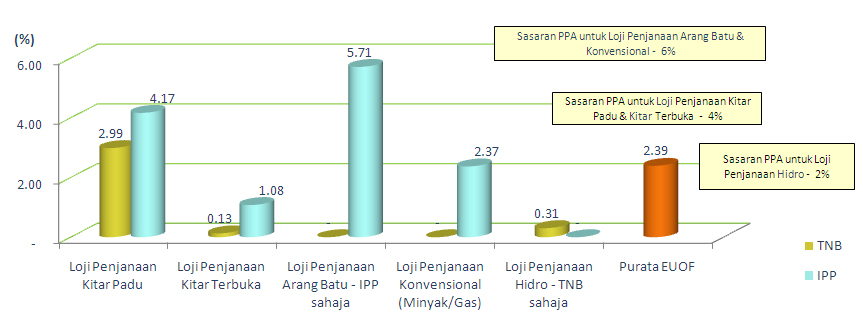

5-01

{tip info::Secara keseluruhannya, kadar Purata Faktor Henti Tugas Tidak Terancang (EUOF) untuk setiap loji penjaan tidak melebihi sasaran PPA kecuali bagi Loji Penjanaan Kitar Padu yang mencatatkan EUOF sebanyak 4.17%. Ini berikutan beberapa siri pelantikan berlaku di salah sebuah Stesen Janakuasa yang disebabkan oleh HP main stop Valve Hydraulic Oil Leak, LP admission Control Valve Leak, LP admission Control Valve Leak, Compressor Bleed Valve Position Trouble}5-02{/tip}
